Posa in opera
Al fine di ottenere un sistema radiante che garantisca la massi-
ma funzionalità, una volta osservate le precauzioni preliminari
sopra riportate è opportuno rispettare le seguenti procedure:
•
Posare il giunto di dilatazione perimetrale;
•
Posare il pannello partendo dalle pareti laterali ed
agganciando un pannello all’altro tramite il sistema di
fissaggio laterale previsto (incollaggio delle foglia superiore,
incastro delle scanalature perimetrali, incastro delle nocche
maschio / femmina perimetrali;
•

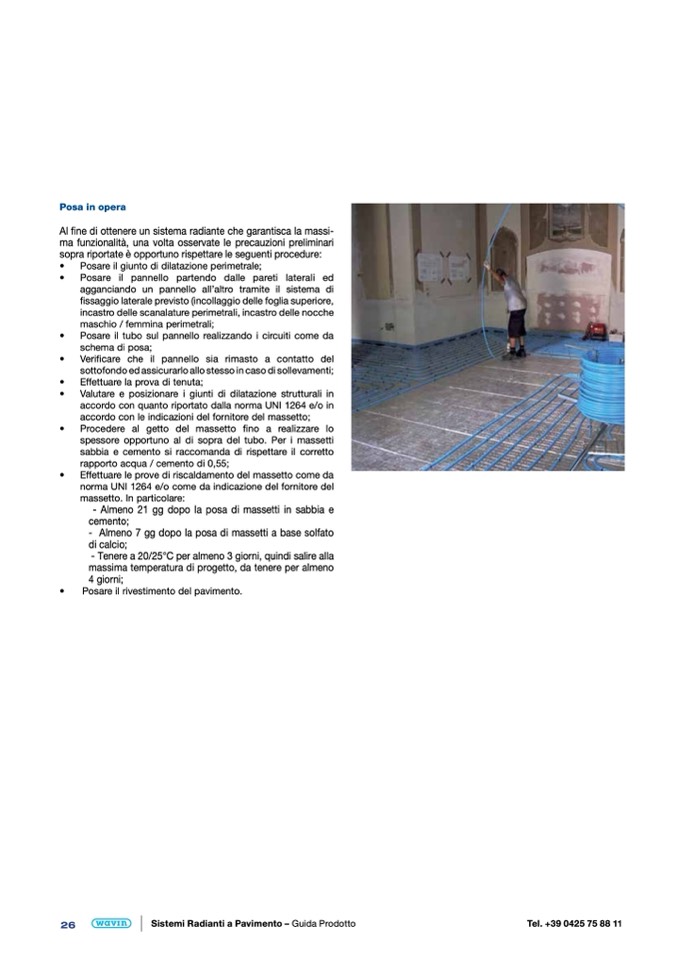

Posare il tubo sul pannello realizzando i circuiti come da
schema di posa;
•
Verificare che il pannello sia rimasto a contatto del
sottofondo ed assicurarlo allo stesso in caso di sollevamenti;
•
Effettuare la prova di tenuta;
•
Valutare e posizionare i giunti di dilatazione strutturali in
accordo con quanto riportato dalla norma UNI 1264 e/o in
accordo con le indicazioni del fornitore del massetto;
•
Procedere al getto del massetto
fino a realizzare lo
spessore opportuno al di sopra del tubo. Per i massetti
sabbia e cemento si raccomanda di rispettare il corretto
rapporto acqua / cemento di 0,55;
•
Effettuare le prove di riscaldamento del massetto come da
norma UNI 1264 e/o come da indicazione del fornitore del
massetto. In particolare:
- Almeno 21 gg dopo la posa di massetti in sabbia e
cemento;
- Almeno 7 gg dopo la posa di massetti a base solfato
di calcio;
- Tenere a 20/25°C per almeno 3 giorni, quindi salire alla
massima temperatura di progetto, da tenere per almeno
4 giorni;
•
Posare il rivestimento del pavimento.
26
Sistemi Radianti a Pavimento – Guida Prodotto
