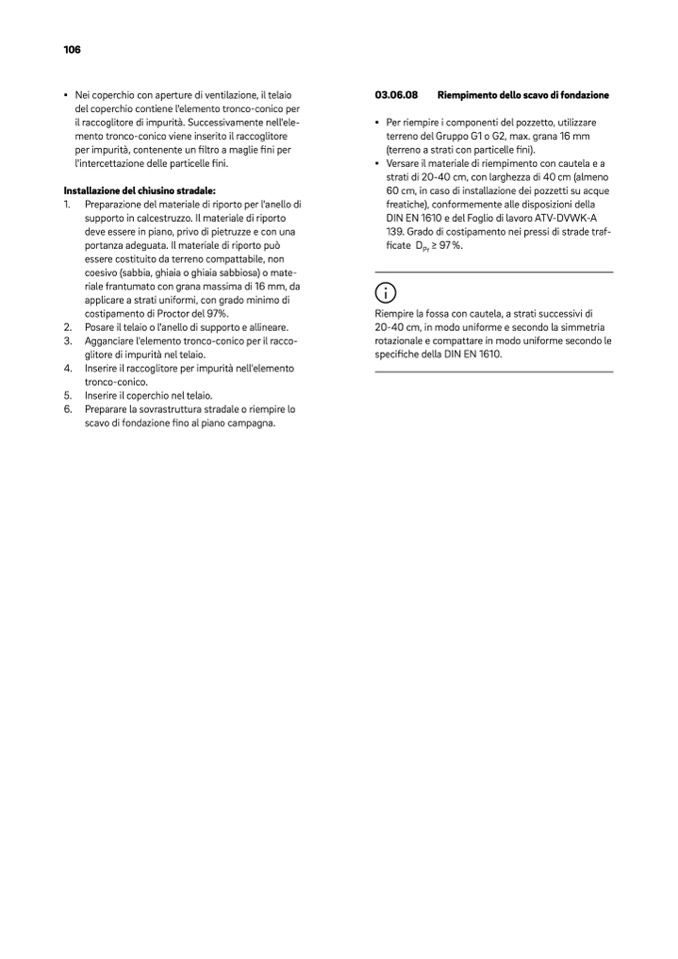

106
del coperchio contiene l'elemento tronco-conico per
il raccoglitore di impurità. Successivamente nell'ele-
mento tronco-conico viene inserito il raccoglitore
per impurità, contenente un filtro a maglie fini per
l'intercettazione delle particelle fini.
Installazione del chiusino stradale:
1. Preparazione del materiale di riporto per l'anello di
supporto in calcestruzzo. Il materiale di riporto
deve essere in piano, privo di pietruzze e con una
portanza adeguata. Il materiale di riporto può
essere costituito da terreno compattabile, non
coesivo (sabbia, ghiaia o ghiaia sabbiosa) o mate-
riale frantumato con grana massima di 16 mm, da
applicare a strati uniformi, con grado minimo di
costipamento di Proctor del 97%.
2. Posare il telaio o l'anello di supporto e allineare.
3. Agganciare l'elemento tronco-conico per il racco-
glitore di impurità nel telaio.
4. Inserire il raccoglitore per impurit
à nell'elemento
tronco-conico.
5. Inserire il coperchio nel telaio.
6. Preparare la sovrastruttura stradale o riempire lo
scavo di fondazione fino al piano campagna.
03.06.08
Riempimento dello scavo di fondazione
terreno del Gruppo G1 o G2, max. grana 16 mm
(terreno a strati con particelle fini).
strati di 20-40 cm, con larghezza di 40 cm (almeno
60 cm, in caso di installazione dei pozzetti su acque
freatiche), conformemente alle disposizioni della
DIN EN 1610 e del Foglio di lavoro ATV-DVWK-A
139. Grado di costipamento nei pressi di strade traf-
ficate D
Pr
≥ 97 %.
Riempire la fossa con cautela, a strati successivi di
20-40 cm, in modo uniforme e secondo la simmetria
rotazionale e compattare in modo uniforme secondo le
specifiche della DIN EN 1610.
