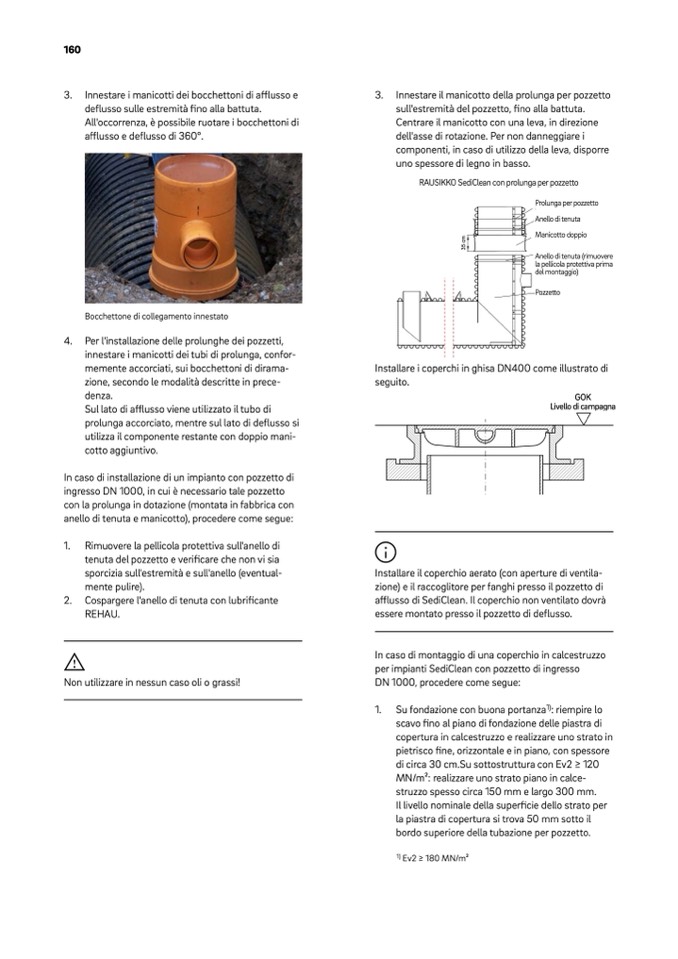

160
3. Innestare i manicotti dei bocchettoni di afflusso e
deflusso sulle estremità fino alla battuta.
All'occorrenza, è possibile ruotare i bocchettoni di
afflusso e deflusso di 360°.
3. Innestare il manicotto della prolunga per pozzetto
sull'estremità del pozzetto, fino alla battuta.
Centrare il manicotto con una leva, in direzione
dell'asse di rotazione. Per non danneggiare i
componenti, in caso di utilizzo della leva, disporre
uno spessore di legno in basso.
RAUSIKKO SediClean con prolunga per pozzetto
RAUSIKKO SediClean mit Schachtverlängerung
Prolunga per pozzetto
Schachtverlängerung
ADnicehlltorindgi tenuta
MDoapnpiceolsttoecdkompupfiofe
Dichtring (Schutzfolie vor
Anello di tenuta (rimuovere
Zusammenbau entfernen)
la pellicola protettiva prima
del montaggio)
Bocchettone di collegamento innestato
4. Per l'installazione delle prolunghe dei pozzetti,
innestare i manicotti dei tubi di prolunga, confor-
memente accorciati, sui bocchettoni di dirama-
zione, secondo le modalità descritte in prece-
denza.
Sul lato di afflusso viene utilizzato il tubo di
prolunga accorciato, mentre sul lato di deflusso si
utilizza il componente restante con doppio mani-
cotto aggiuntivo.
In caso di installazione di un impianto con pozzetto di
ingresso DN 1000, in cui è necessario tale pozzetto
con la prolunga in dotazione (montata in fabbrica con
anello di tenuta e manicotto), procedere come segue:
1. Rimuovere la pellicola protettiva sull'anello di
tenuta del pozzetto e verificare che non vi sia
sporcizia sull'estremità e sull'anello (eventual-
mente pulire).
2. Cospargere l'anello di tenuta con lubrificante
REHAU.
Non utilizzare in nessun caso oli o grassi!
Zulauf
PSozczheatctoht
Installare i coperchi in ghisa DN400 come illustrato di
seguito.
Leichtflüssigkeits
rückhaltung
Ablauf
Installare il coperchio aerato (con aperture di ventila-
zione) e il raccoglitore per fanghi presso il pozzetto di
afflusso di SediClean. Il coperchio non ventilato dovrà
essere montato presso il pozzetto di deflusso.
Tauchrohr
In caso di montaggio di una coperchio in calcestruzzo
per impianti SediClean con pozzetto di ingresso
DN 1000, procedere come segue:
1. Su fondazione con buona portanza
1)
: riempire lo
Sandfang
scavo fino al piano di fondazione delle piastra di
copertura in calcestruzzo e realizzare uno strato in
pietrisco fine, orizzontale e in piano, con spessore
di circa 30 cm.Su sottostruttura con Ev2 ≥ 120
MN/m2: realizzare uno strato piano in calce-
struzzo spesso circa 150 mm e largo 300 mm.
Il livello nominale della superficie dello strato per
la piastra di copertura si trova 50 mm sotto il
bordo superiore della tubazione per pozzetto.
1)
Ev2 ≥ 180 MN/m2
GOK
Livello dGi cOaKmpagna
3
5
c
m
-
