42
02.04.09
Riempimento dello scavo di fondazione
1. Riempire l'area di lavoro accanto al bacino di
drenaggio o accumulo per acque meteoriche con
materiale non coesivo, privo di pietruzze e
compattabile (sabbia o ghiaia, Categoria G1 in
conformità al Foglio di lavoro DWA A 127) in strati
con spessore di 0,3 m.
2. Compattare il terreno di riempimento a strati con
una piastra vibrante leggera o medio-pesante con
una capacità di costipamento massimo di 3 t. L'in-
dice di Proctor e la permeabilità del terreno di
riporto devono essere pari almeno ai valori del
terreno circostante.

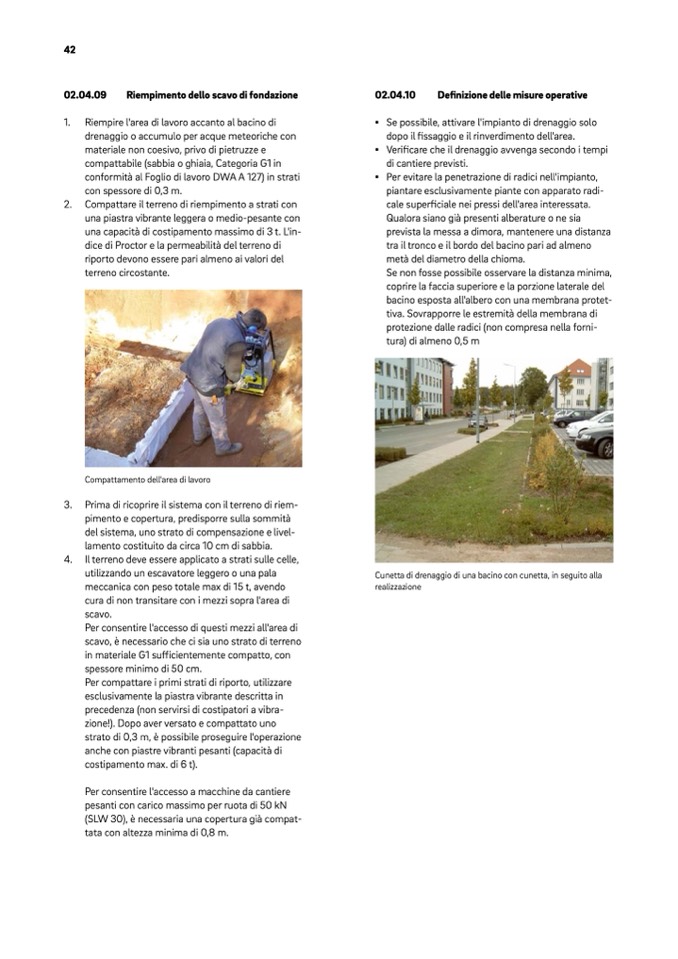

Compattamento dell'area di lavoro
3. Prima di ricoprire il sistema con il terreno di riem-
pimento e copertura, predisporre sulla sommità
del sistema, uno strato di compensazione e livel-
lamento costituito da circa 10 cm di sabbia.
02.04.10
Definizione delle misure operative
dopo il fissaggio e il rinverdimento dell'area.
di cantiere previsti.
piantare esclusivamente piante con apparato radi-
cale superficiale nei pressi dell'area interessata.
Qualora siano già presenti alberature o ne sia
prevista la messa a dimora, mantenere una distanza
tra il tronco e il bordo del bacino pari ad almeno
metà del diametro della chioma.
Se non fosse possibile osservare la distanza minima,
coprire la faccia superiore e la porzione laterale del
bacino esposta all'albero con una membrana protet-
tiva. Sovrapporre le estremità della membrana di
protezione dalle radici (non compresa nella forni-
tura) di almeno 0,5 m
4. Il terreno deve essere applicato a strati sulle celle,
utilizzando un escavatore leggero o una pala
meccanica con peso totale max di 15 t, avendo
realizzazione
cura di non transitare con i mezzi sopra l'area di
scavo.
Per consentire l'accesso di questi mezzi all'area di
scavo, è necessario che ci sia uno strato di terreno
in materiale G1 sufficientemente compatto, con
spessore minimo di 50 cm.
Per compattare i primi strati di riporto, utilizzare
esclusivamente la piastra vibrante descritta in
precedenza (non servirsi di costipatori a vibra-
zione!). Dopo aver versato e compattato uno
strato di 0,3 m, è possibile proseguire l'operazione
anche con piastre vibranti pesanti (capacità di
costipamento max. di 6 t).
Per consentire l'accesso a macchine da cantiere
pesanti con carico massimo per ruota di 50 kN
(SLW 30), è necessaria una copertura già compat-
tata con altezza minima di 0,8 m.
Cunetta di drenaggio di una bacino con cunetta, in seguito alla
