54
02.05.09
Riempimento dello scavo di fondazione
terreno naturale con spessore di 0,30 m. Infine la
cunetta sarà livellata secondo il profilo di inclina-
zione previsto e, eventualmente, ricoperta con un
tappeto erboso (non compreso nella fornitura).
non transitino macchinari da cantiere. Nell'area del
tracimatore della cunetta, è necessario lasciare
libera una porzione tronco-conica che non dovrà
essere cosparsa di sabbia o terreno naturale. Tale
porzione dovrà essere riempita con ghiaia grosso-
lana di grana 8/32, fino a coprire il tracimatore.

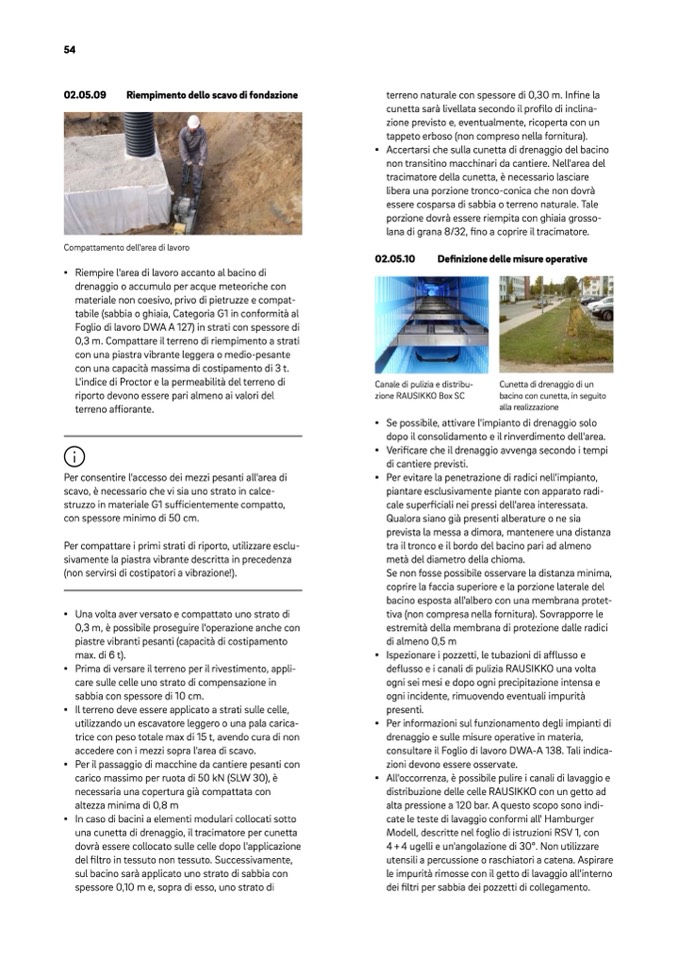

Compattamento dell'area di lavoro
drenaggio o accumulo per acque meteoriche con
materiale non coesivo, privo di pietruzze e compat-
tabile (sabbia o ghiaia, Categoria G1 in conformità al
Foglio di lavoro DWA A 127) in strati con spessore di
0,3 m. Compattare il terreno di riempimento a strati
con una piastra vibrante leggera o medio-pesante
con una capacità massima di costipamento di 3 t.
L'indice di Proctor e la permeabilità del terreno di
riporto devono essere pari almeno ai valori del
terreno affiorante.
Per consentire l'accesso dei mezzi pesanti all'area di
scavo, è necessario che vi sia uno strato in calce-
struzzo in materiale G1 sufficientemente compatto,
con spessore minimo di 50 cm.
Per compattare i primi strati di riporto, utilizzare esclu-
sivamente la piastra vibrante descritta in precedenza
(non servirsi di costipatori a vibrazione!).
0,3 m, è possibile proseguire l'operazione anche con
piastre vibranti pesanti (capacità di costipamento
max. di 6 t).
care sulle celle uno strato di compensazione in
sabbia con spessore di 10 cm.
utilizzando un escavatore leggero o una pala carica-
trice con peso totale max di 15 t, avendo cura di non
accedere con i mezzi sopra l'area di scavo.
carico massimo per ruota di 50 kN (SLW 30), è
necessaria una copertura già compattata con
altezza minima di 0,8 m
una cunetta di drenaggio, il tracimatore per cunetta
dovrà essere collocato sulle celle dopo l'applicazione
del filtro in tessuto non tessuto. Successivamente,
sul bacino sarà applicato uno strato di sabbia con
spessore 0,10 m e, sopra di esso, uno strato di
02.05.10
Definizione delle misure operative
Canale di pulizia e distribu-
zione RAUSIKKO Box SC
Cunetta di drenaggio di un
bacino con cunetta, in seguito
alla realizzazione
dopo il consolidamento e il rinverdimento dell'area.
di cantiere previsti.
piantare esclusivamente piante con apparato radi-
cale superficiali nei pressi dell'area interessata.
Qualora siano già presenti alberature o ne sia
prevista la messa a dimora, mantenere una distanza
tra il tronco e il bordo del bacino pari ad almeno
metà del diametro della chioma.
Se non fosse possibile osservare la distanza minima,
coprire la faccia superiore e la porzione laterale del
bacino esposta all'albero con una membrana protet-
tiva (non compresa nella fornitura). Sovrapporre le
estremità della membrana di protezione dalle radici
di almeno 0,5 m
deflusso e i canali di pulizia RAUSIKKO una volta
ogni sei mesi e dopo ogni precipitazione intensa e
ogni incidente, rimuovendo eventuali impurità
presenti.
drenaggio e sulle misure operative in materia,
consultare il Foglio di lavoro DWA-A 138. Tali indica-
zioni devono essere osservate.
distribuzione delle celle RAUSIKKO con un getto ad
alta pressione a 120 bar. A questo scopo sono indi-
cate le teste di lavaggio conformi all' Hamburger
Modell, descritte nel foglio di istruzioni RSV 1, con
4 + 4 ugelli e un'angolazione di 30°. Non utilizzare
utensili a percussione o raschiatori a catena. Aspirare
le impurità rimosse con il getto di lavaggio all'interno
dei filtri per sabbia dei pozzetti di collegamento.
